公司承建的六河高速路面项目部,是我局在广西路面市场承揽的首个项目。在路基单位迟迟不能交验,业主后门工期关死的情况下,项目部全面打响施工攻坚战役。力争在12月28日完成管段内沥青摊铺。

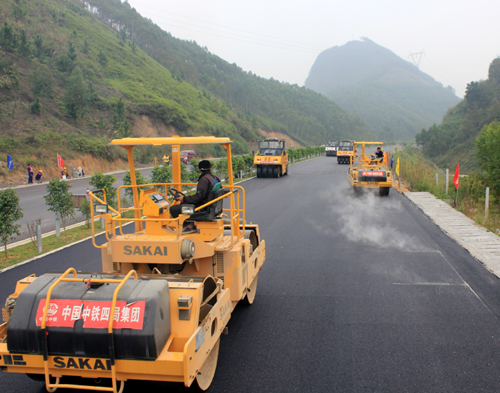

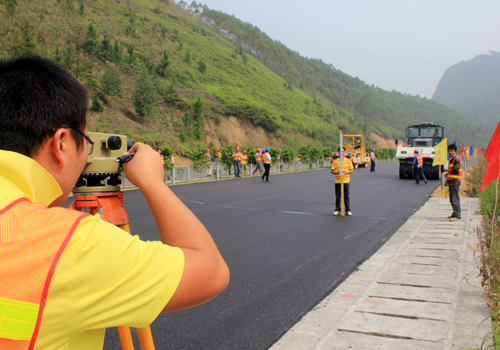

为了抢抓工期,项目部实行24小时作业制度;全体人员和机械开足马力,彻夜忙碌。截止到11月25日,累计完成底基层完成560628m2,占合同总量的93%;基层546381 m2,占合同总量的90%;AC-25粗粒式沥青下面层442294m2,占合同总量的71%;SBS改性沥青中面层483226m2,占合同总量的71%;AC-13细粒式改性沥青混合料路面231060m2,占合同总量的34%;透层449003m2,占合同总量的70%;封层449003m2,占合同总量的70%;粘层484377m2,占合同总量的80%;交安单面波形梁钢护栏31199m,硅芯管8010m,镀锌管1007m,占总量的40%。绿化工程种植乔木2044株,灌木1330株,占合同总量的38%。累计完成产值12643.7万元。当前广西地区天气晴好,水稳、沥青双作业面正同步施工;项目部领导班子成员分工协作,始终紧盯现场安全质量不放松,确保在完成节点工期的同时,向业主单位交上优质工程,为树立四局在广西市场的信誉和形象不懈奋战。
(谢延庆 周晓丹)
